一、投资进度
土溪口水库工程2月完成投资2000万元,2025年累计完成投资4600万元,占年度投资计划15.3%。
二、形象进度

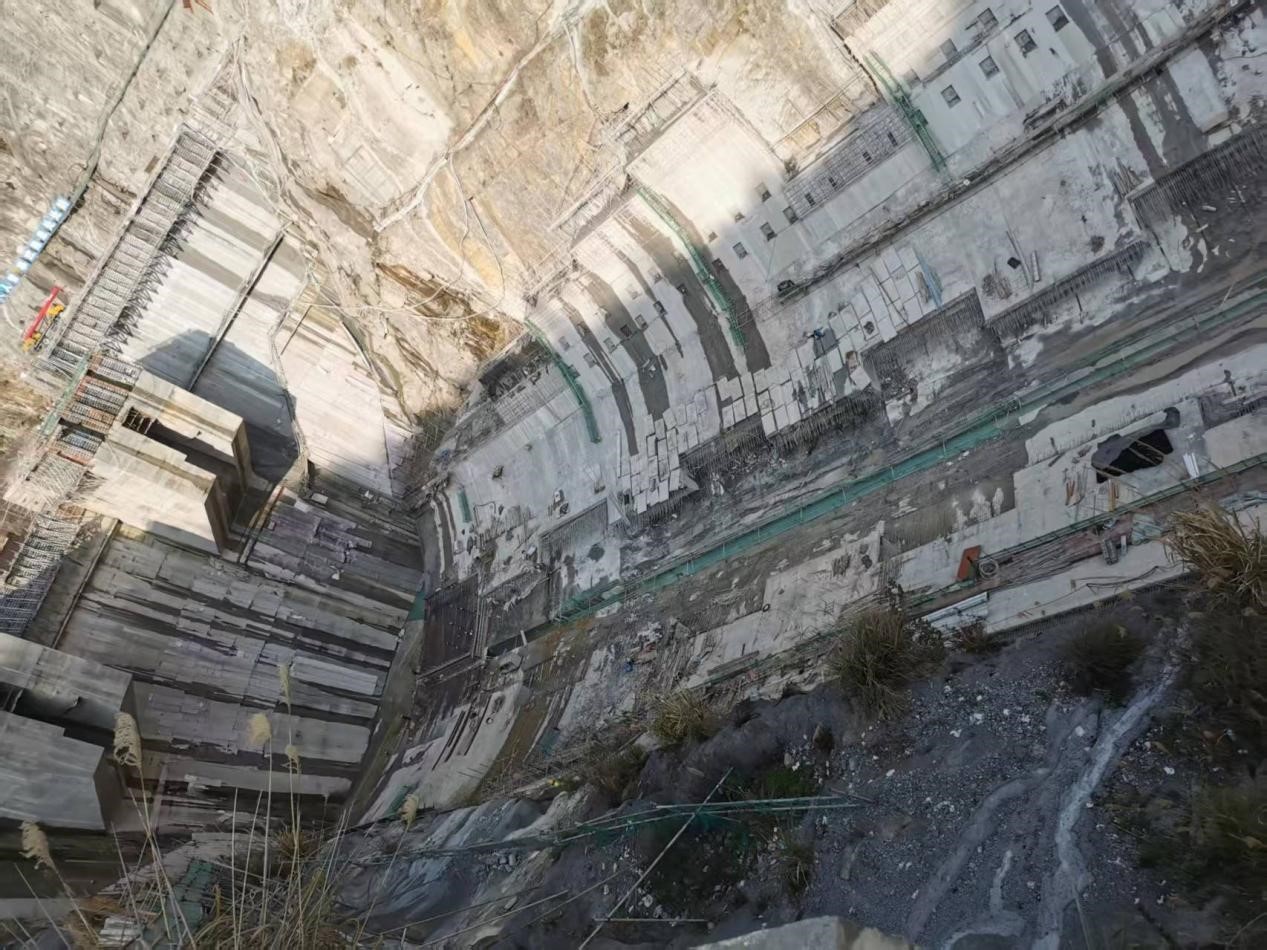

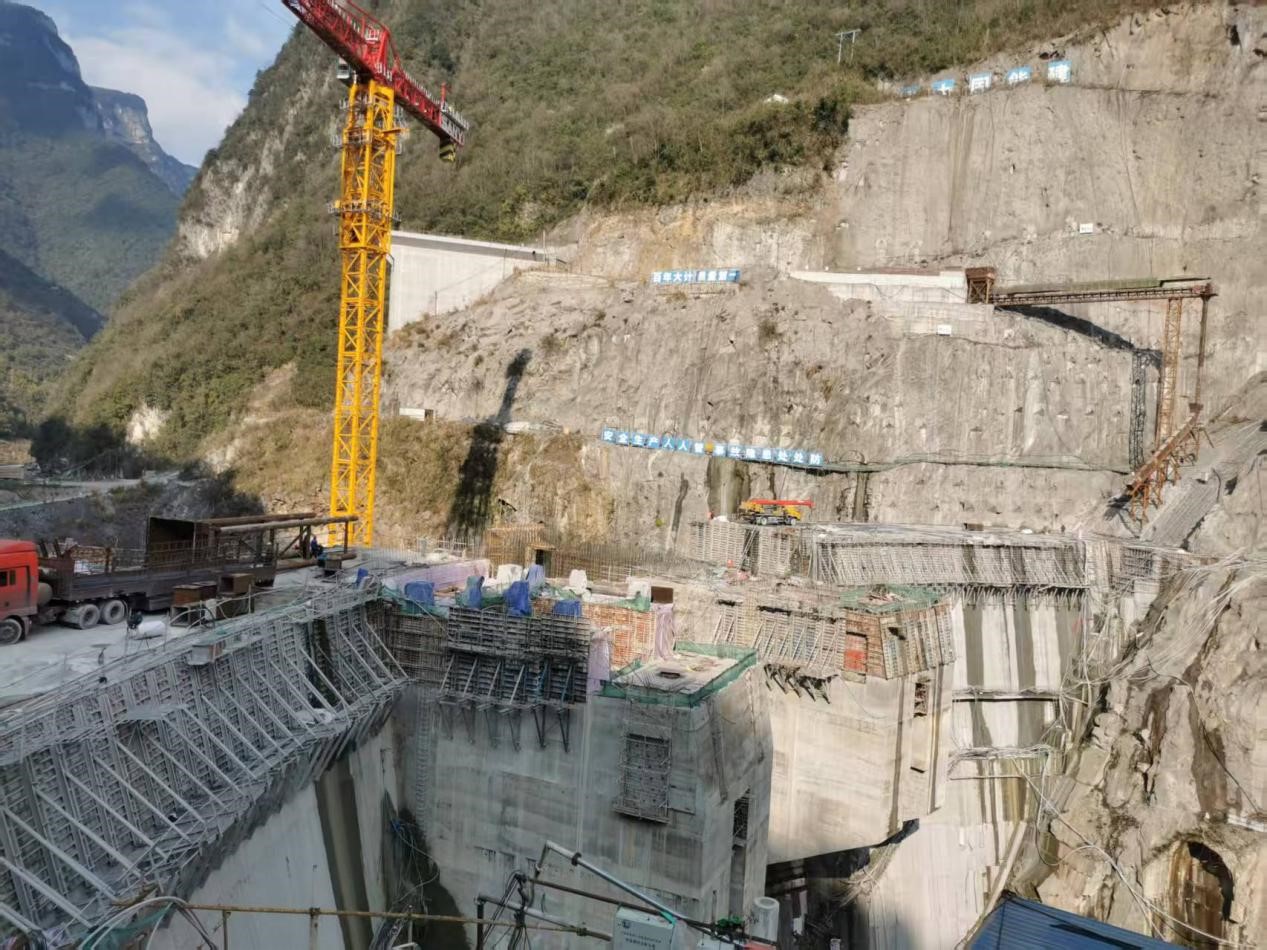

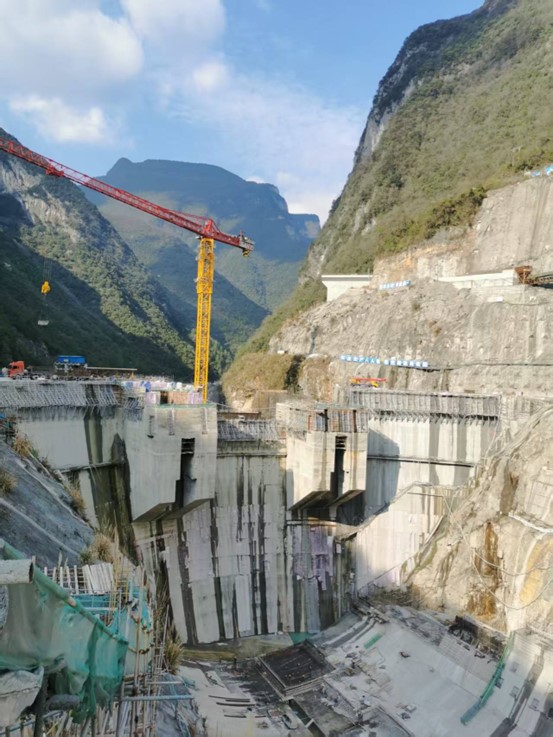

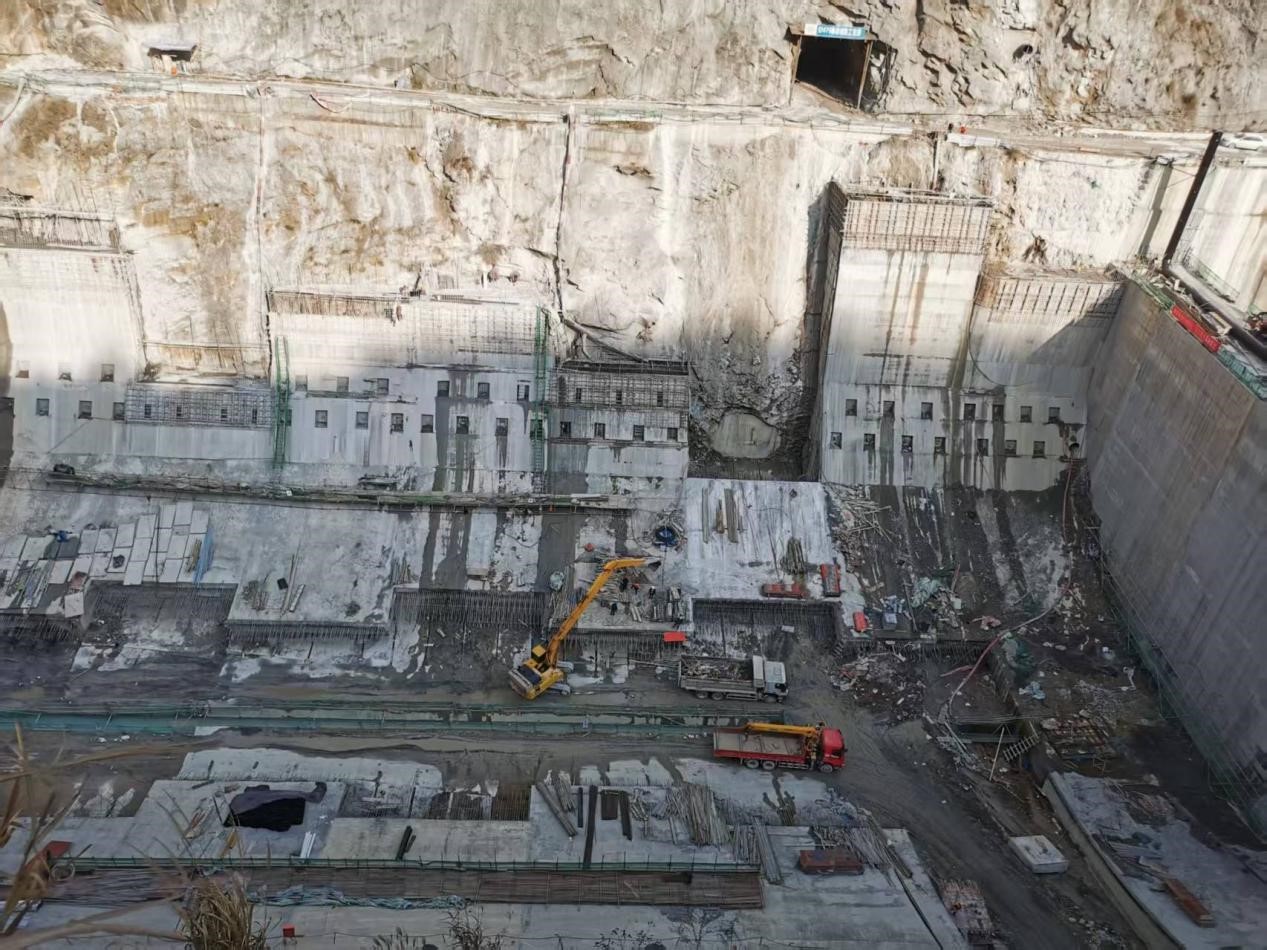

枢纽工程:一是大坝工程。大坝碾压混凝土浇筑至高程514.3m,正在开展下一仓碾压混凝土浇筑的备仓工作;二是水垫塘、二道坝。水垫塘、二道坝土石方开挖完成,水垫塘固结灌浆已完成,正在开展拱座及贴坡墙混凝土浇筑施工以及开展护坦、海漫段土石方开挖施工,二道坝溢流面抗冲耐磨混凝土浇筑施工;三是引水发电工程,发电引水隧洞洞挖及混凝土衬砌施工已完成,正在开展厂房梁、柱等结构混凝土浇筑施工;四是灌浆工程。左岸两层、右岸三层灌浆平洞洞挖、回填、固结灌浆完成,左岸顶层、底层灌浆平洞主帷幕灌浆施工已完成,右岸底层灌浆平洞搭接帷幕灌浆已完成,正在开展主帷幕灌浆施工,右岸中层灌浆平洞搭接帷幕灌浆施工已完成,正在进行主帷幕灌浆抬动孔施工及帷幕灌浆施工准备工作,右岸顶层灌浆平洞正在进行主帷幕灌浆施工。
