固军水库工程2025年推进情况 (2月)
来源:达州市水利发展有限责任公司 2025-02-28 151

固军水库工程2025年推进情况2月份上半月)

一、投资进度

固军水库工程20252月上半月完成投资约3000万元,本年度项目累计完成投资额达5000万元。

二、 形象进度

1.枢纽土建及安装标段:交通洞顺利贯通(全长561米),完成进口底板混凝土浇筑528,完成边顶拱浇筑240米;完成工程截流及上下游土石围堰施工,完成堆石混凝土围堰浇筑12504方;左、右坝肩土石方开挖完成89%,完成左、右坝肩边坡支护81%;完成鱼道隧洞出口边坡开挖支护;完成引水及压力管道工程引渠、进水口边坡开挖;累计完成坝址区勘探平硐混凝土回填619米;厂房工程完成边坡支护1149平方米;混凝土加工系统建成投运。

2.管理房标段:完成挡墙基础开挖及基础混凝土浇筑185米,完成挡墙墙身混凝土浇筑185米。完成宿舍楼基础开挖及道路加宽工作。

固军水库工程2025年推进情况2月份下半月)

一、投资进度

固军水库工程20252半月完成投资约2000万元,本年度项目累计完成投资额达9000万元,占年度投资计划15%

二、 形象进度

1.枢纽土建及安装标段:交通洞顺利贯通(全长561米),完成进口底板混凝土浇筑555,完成边顶拱浇筑360米;完成工程截流及上下游土石围堰施工,完成堆石混凝土围堰浇筑12904方;左、右坝肩土石方开挖完成95%,完成左、右坝肩边坡支护85%;完成鱼道隧洞出口边坡开挖支护;完成引水及压力管道工程引渠、进水口边坡开挖;累计完成坝址区勘探平硐混凝土回填619米;厂房工程完成边坡支护1149平方米;混凝土加工系统建成投运。

2.管理房标段:完成挡墙基础开挖及基础混凝土浇筑185米,完成挡墙墙身混凝土浇筑185米。完成宿舍楼基础开挖及道路加宽工作。

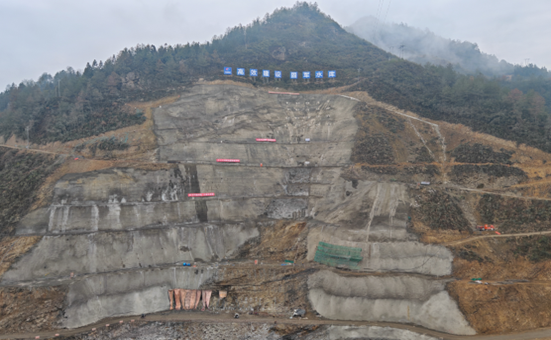

达州市固军水库工程左岸坝肩开挖

达州市固军水库工程右岸坝肩开挖

达州市固军水库工程交通洞全线贯通(全长561米),开展二衬施工,底板混凝土浇筑全部完成,边顶拱完成348米

达州市固军水库工程堆石混凝土围堰浇筑12904方
