一、投资进度
土溪口水库工程3月完成投资3250万元,2025年累计完成投资7850万元,占年度投资计划26.2%。
二、形象进度

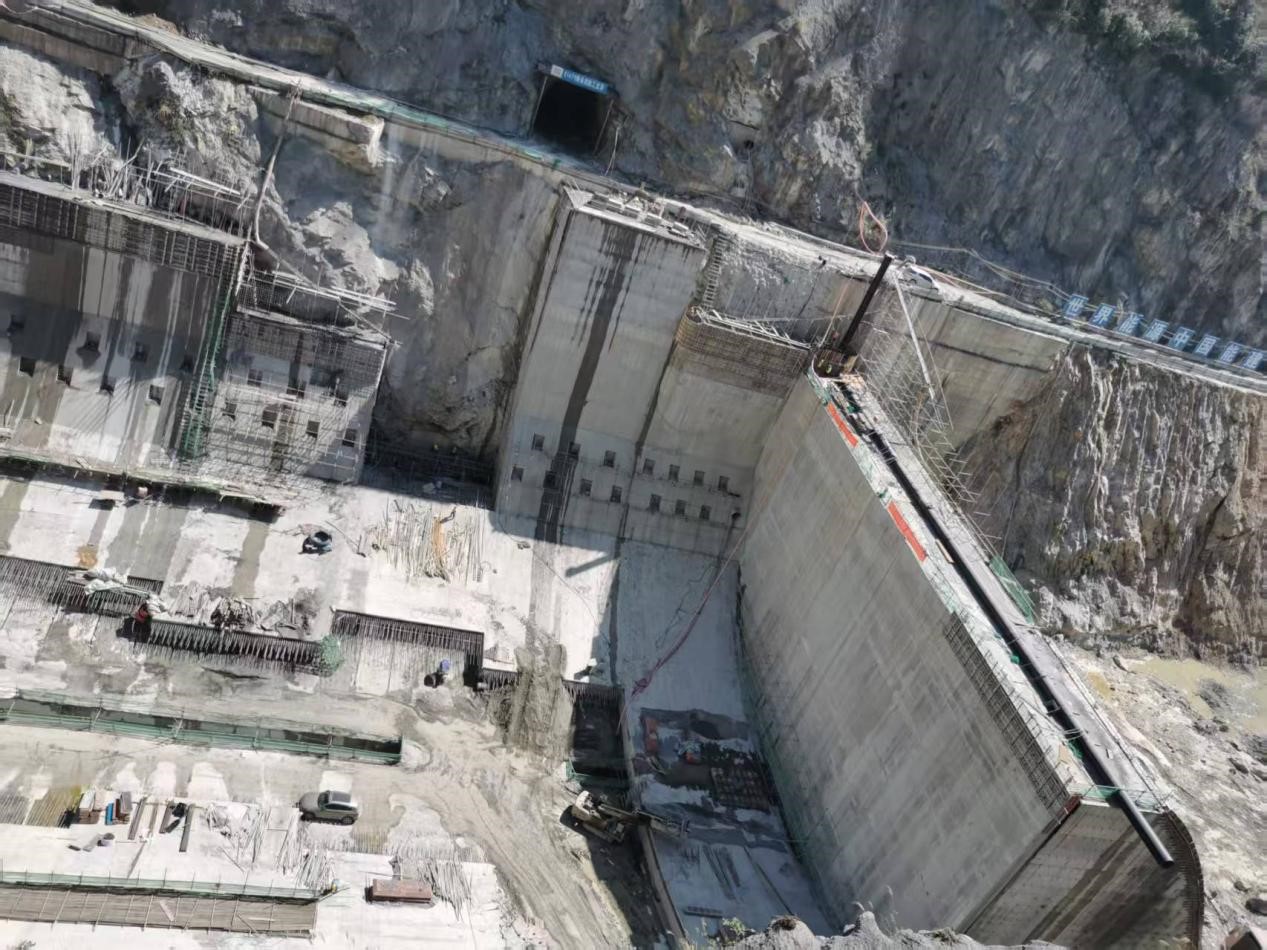

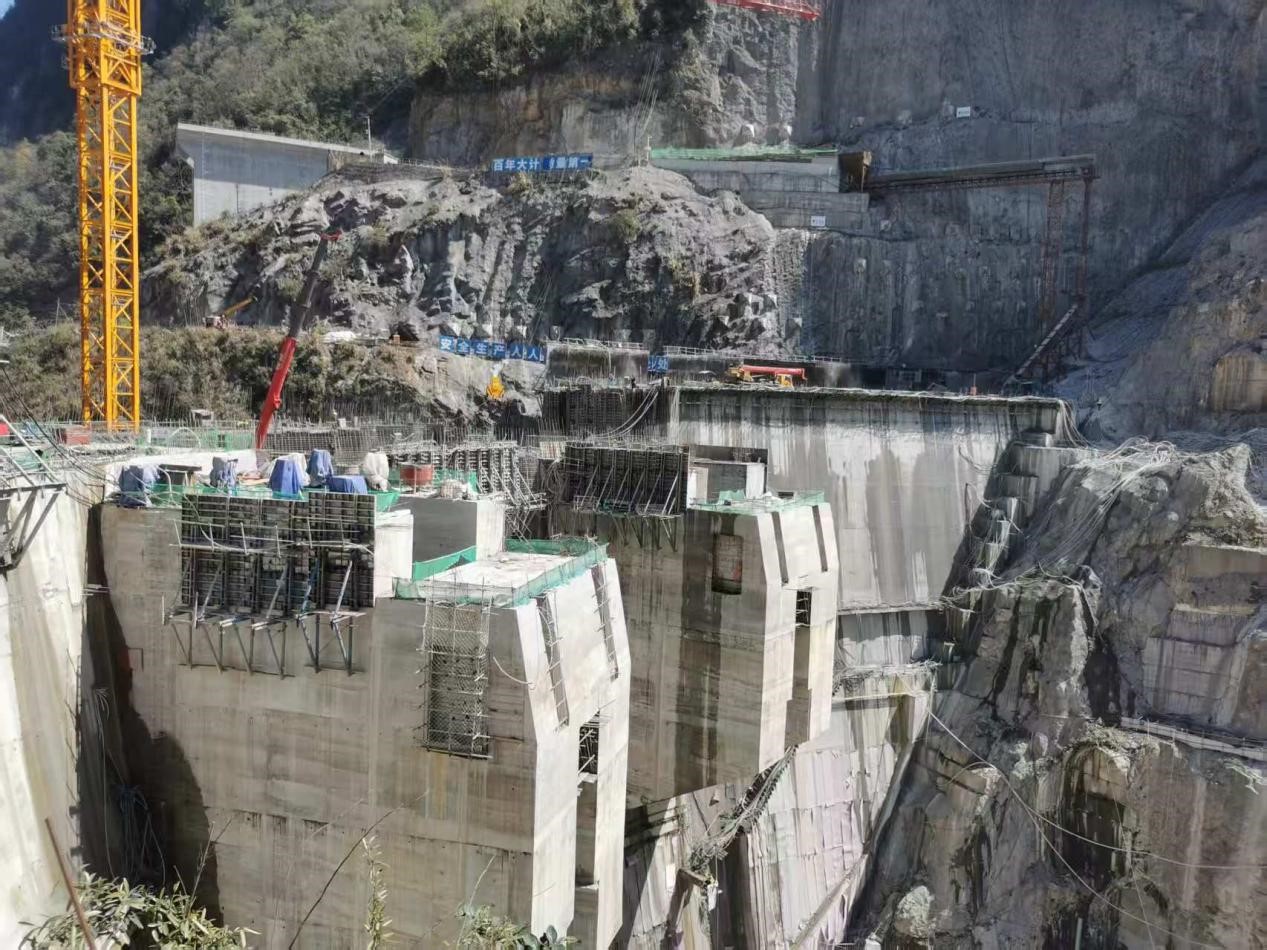

枢纽工程:大坝碾压混凝土浇筑至高程516.1m;二是水垫塘、二道坝。水垫塘、二道坝土石方开挖完成,水垫塘固结灌浆已完成,正在开展水垫塘拱座、贴坡墙混凝土浇筑施工以及开展护坦、海漫段土石方开挖施工,二道坝1#~4#坝段已浇筑至高程468m,正在开展溢流面抗冲耐磨混凝土浇筑施工;三是引水发电工程,发电引水隧洞洞挖及混凝土衬砌施工已完成,正在开展压力钢管制安施工以及厂房混凝土浇筑施工;四是灌浆工程。左岸两层、右岸三层灌浆平洞洞挖、回填、固结灌浆完成,左岸顶层、底层灌浆平洞帷幕灌浆施工已完成,右岸底层、中层灌浆平洞搭接帷幕灌浆已完成,正在开展右岸底层、中层、顶层灌浆平洞主帷幕灌浆施工。

土溪口水库大坝碾压混凝土浇筑施工

坝后消能混凝土浇筑施工
