一、投资进度
固军水库工程2025年3月第四周完成投资约1700万元,本年度项目累计完成投资额14500万元,占年度投资计划24.2%。
二、 形象进度
1.枢纽土建及安装标段:交通洞顺利贯通(全长561米),完成进口底板混凝土浇筑561米,完成边顶拱浇筑561米;完成工程截流及上下游土石围堰施工,完成堆石混凝土围堰浇筑20866方;左、右坝肩土石方开挖完成100%,左、右坝肩边坡支护完成97%;完成鱼道隧洞出口边坡开挖支护;完成引水及压力管道工程引渠、进水口边坡开挖;累计完成坝址区勘探平硐混凝土回填619米;厂房工程完成边坡支护1700平方米;混凝土加工系统建成投运。目前正在进行堆石混凝土围堰浇筑、大坝齿槽开挖、大坝坝基高程420米清基及封闭、厂房边坡、鱼道隧洞进口等作业面施工。
2.管理房标段:完成挡墙基础开挖及基础混凝土浇筑185米,完成挡墙墙身混凝土浇筑185米;完成宿舍楼基础开挖及道路加宽工作;完成宿舍楼及办公楼桩基开挖及浇筑34根。

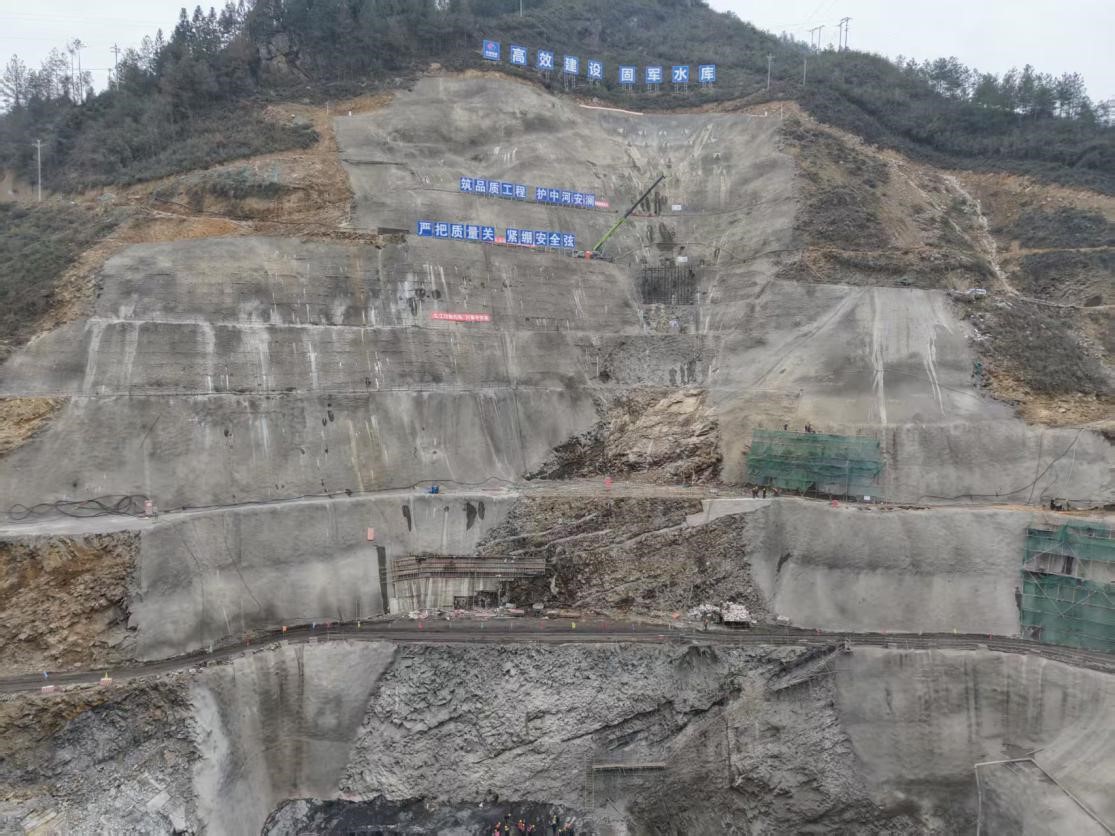

达州市固军水库工程右岸坝肩开挖支护

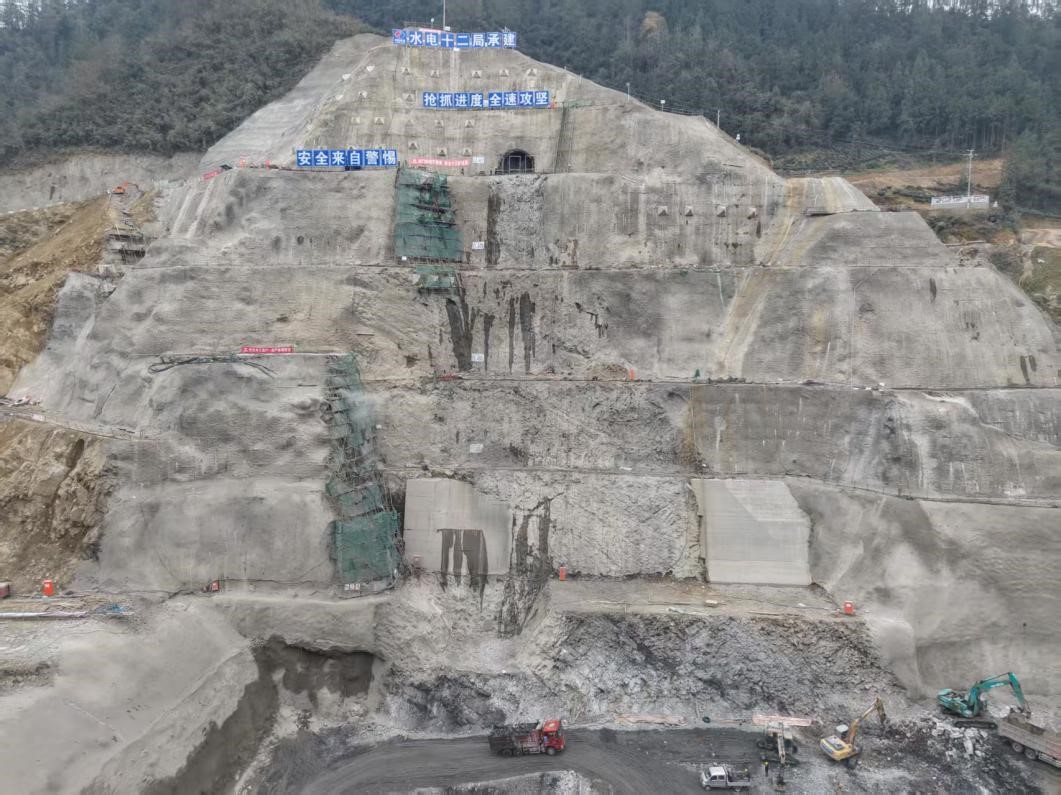

达州市固军水库工程左岸坝肩开挖支护

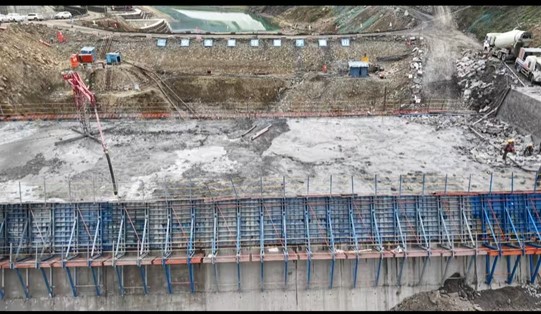

达州市固军水库工程大坝坝基及齿槽开挖

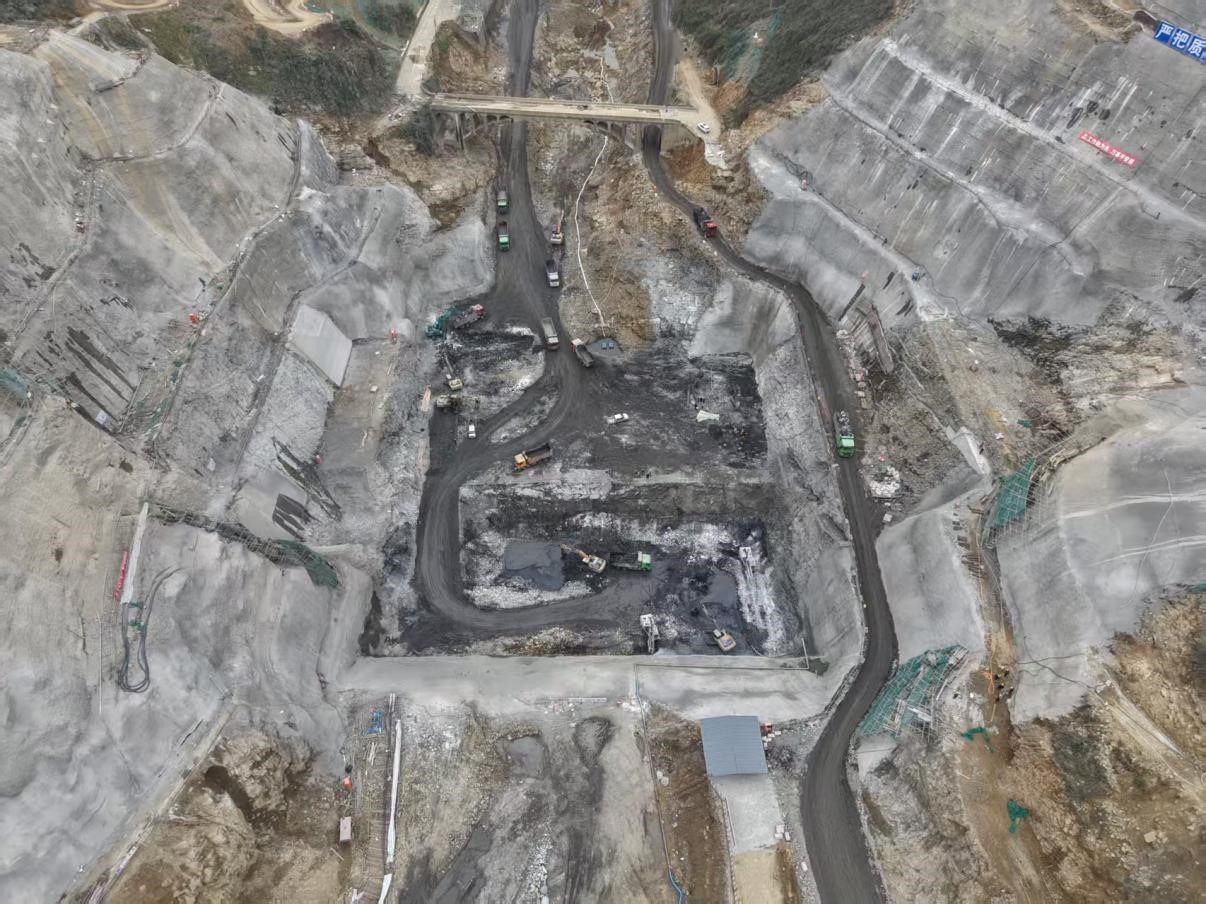

达州市固军水库工程堆石混凝土围堰浇
